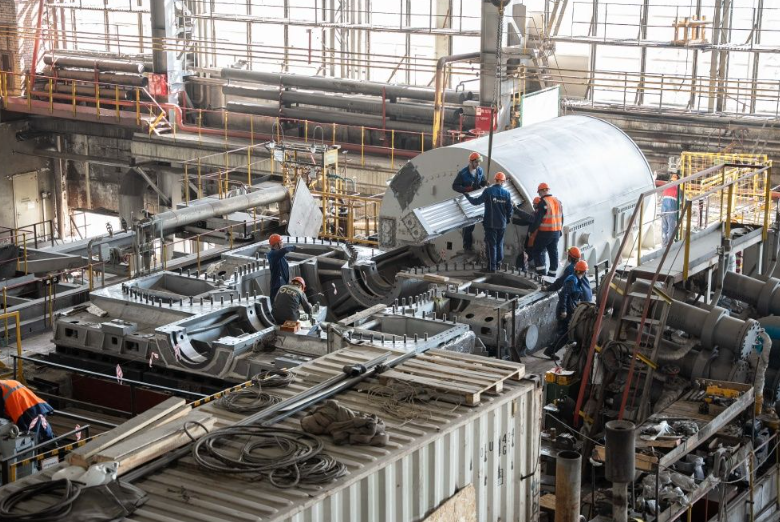

На Новосибирской ТЭЦ-3 установят новый турбоагрегат №13, который позволит увеличить мощность станции на 20 МВт. В рамках первого этапа энергетики успешно установили в проектное положение статор генератора весом 115 тонн.
Новый турбогенератор был изготовлен на новосибирском заводе ЭЛСИБ и доставлен на станцию в конце марта по частям. Статор прибыл железнодорожным транспортом, а ротор и другие узлы — автотранспортом. В настоящее время на производственной площадке активно продолжаются работы: специалисты СибЭМ установили статор генератора и часть цилиндра низкого давления, а также ведется замена электрооборудования и подготовка площадки для установки нового оборудования.
Завершение сборки генерирующего оборудования запланировано на 2026 год. После модернизации турбоагрегата №13 энергетики намерены обновить и турбоагрегат №11 с аналогичными характеристиками. В результате к июлю 2027 года установленная электрическая мощность станции увеличится на 40 МВт, что составит прирост в 8%. Инвестиции Сибирской генерирующей компании в обновление Новосибирской ТЭЦ-3 составят более 12 миллиардов рублей. В 2021 году ТЭЦ прошла отбор по федеральной программе ДПМ-2 (договор поставки мощности), что позволяет проводить масштабную замену оборудования.
В 2025 году Сибирская генерирующая компания продолжит реализацию проектов по повышению производственной безопасности на электростанциях и теплосетевых предприятиях Кузбасса, а также на Рефтинской ГРЭС и Приморской ГРЭС, входящих в состав АО «Кузбассэнерго».
Фото: СГК
