Красноярская ТЭЦ-3 за первые два месяца 2026 года увеличила производство электроэнергии на 45% по сравнению с аналогичным периодом прошлого года. Выработка выросла с 214 до 310 млн кВт·ч, сообщили в Сибирской генерирующей компании. Причина такой динамики – запуск в конце 2025 года второго энергоблока мощностью 185 МВт.
Проект реализовали за четыре года, совокупный объем вложений превысил 33 млрд рублей. Новое оборудование позволило увеличить установленную электрическую мощность станции с 208 до 393 МВт – практически в два раза.
Мощности нового блока хватит, чтобы осветить половину Красноярска. Для наглядности: это 18 млн лампочек, одновременно заряженных 6 млн смартфонов и подключенных к теплу 450 новых многоэтажек.
Модернизация ТЭЦ-3 стала частью федеральной программы «Чистый воздух» нацпроекта «Экологическое благополучие». Новый электрофильтр улавливает более 99% твердых частиц, а современная градирня высотой 88 метров сократила забор воды из Енисея на 30 тыс. кубометров в час. Кроме того, построили дымовую трубу высотой 275 метров – это снижает приземную концентрацию выбросов.
Благодаря сухой системе шлако- и золоудаления отходы теперь можно вывозить автотранспортом, что позволяет складировать их компактнее без расширения площадей. В комплексе все мероприятия уже дали сокращение выбросов в Красноярске более чем на 11 тыс. тонн в год.
Запуск нового энергоблока позволил закрыть 37 устаревших районных котельных, многие из которых располагались вблизи жилых кварталов и имели низкую степень очистки. Высвободившиеся мощности обеспечивают надежный тепловой фундамент для строительства новых микрорайонов и социальных объектов без риска дефицита энергии.
Вырабатываемая электроэнергия поступает в Объединенную энергосистему России, укрепляя энергокаркас Сибири и Дальнего Востока.

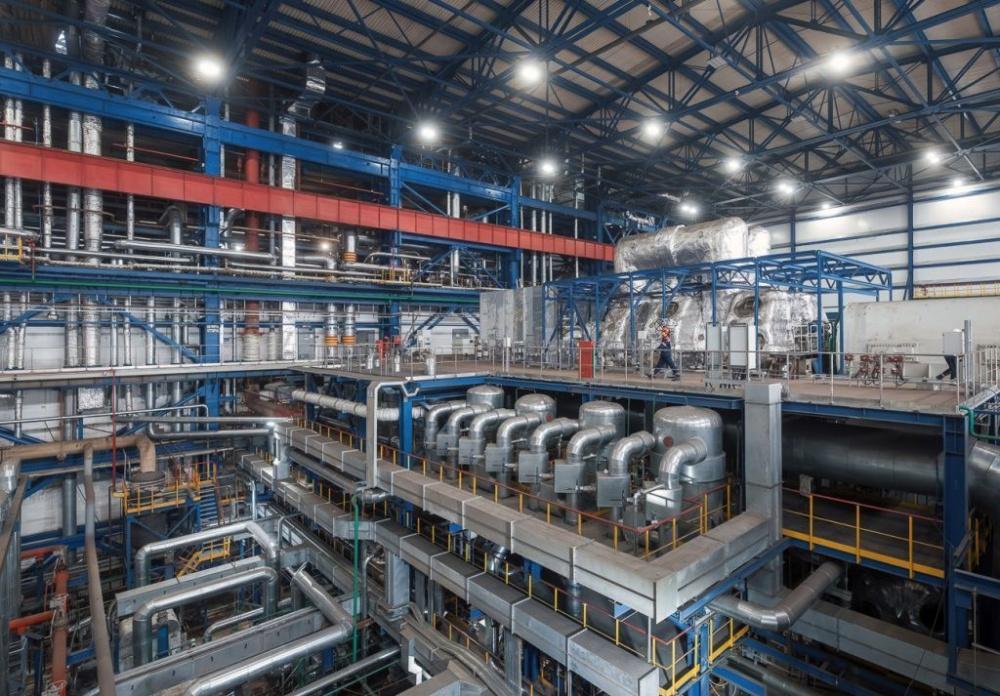

Над проектом работали 38 компаний и более 1500 специалистов со всей страны. Оборудование полностью отечественное. Строительство энергоблока №2 началось в 2022 году, на площадке площадью более 11 тыс. квадратных метров возвели главный корпус, смонтировали котельное и турбинное оборудование, проложили километры коммуникаций.
Финансирование проекта шло за счет инвестиций, гарантированных государством. Возврат средств инвесторам происходит через платежи крупных потребителей электроэнергии в течение 10 лет.
Фото: СГК
