В июне 2025 года на Новосибирской ТЭЦ-5 завершится капитальный ремонт энергоблока №3 – крупнейший проект года в городской энергосистеме. Работы стоимостью 326 млн рублей включают модернизацию котла, турбины и турбогенератора, что позволит значительно повысить эффективность оборудования.

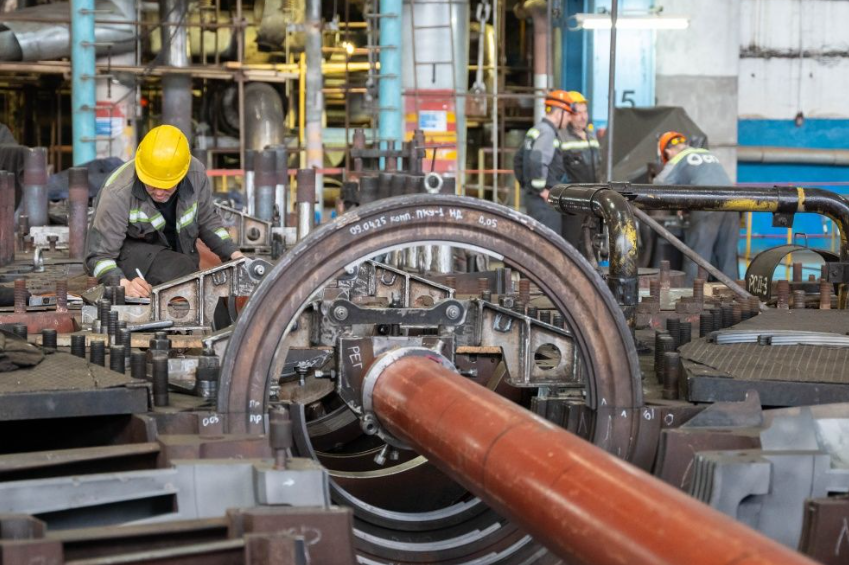

В модернизации задействованы 200 специалистов из "Сибирьэнергоремонта", станции и подрядных организаций. Основные работы включают замену трубок пароперегревателя, ремонт паросборных камер и газоходов котла.
После модернизации ожидается:
• Снижение годового расхода угля на 18 тыс. тонн (300 вагонов)
• Повышение КПД котла на 1%
• Уменьшение удельного расхода тепла на 50 ккал/кВт·ч
• Улучшение экологических показателей
Энергоблок №3, обеспечивающий 17% электрической (200 МВт) и 9% тепловой (240 Гкал/ч) мощности станции, последний раз ремонтировался в 2020 году. После завершения работ 18 июня оборудование пройдет испытания перед вводом в холодный резерв.
Фото: СГК
